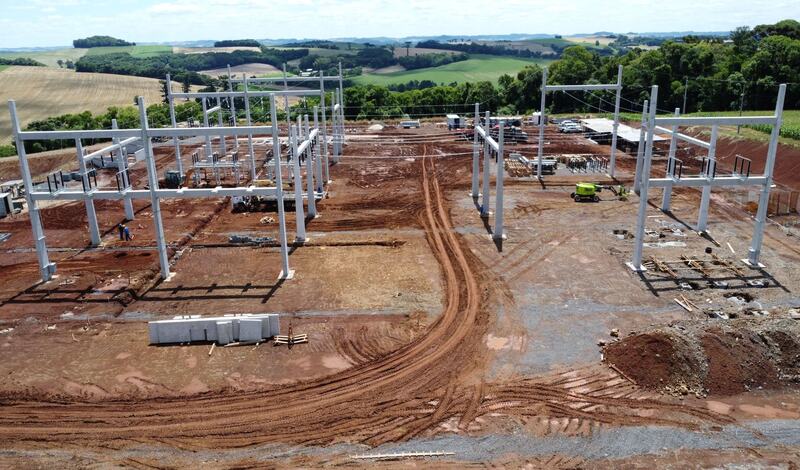

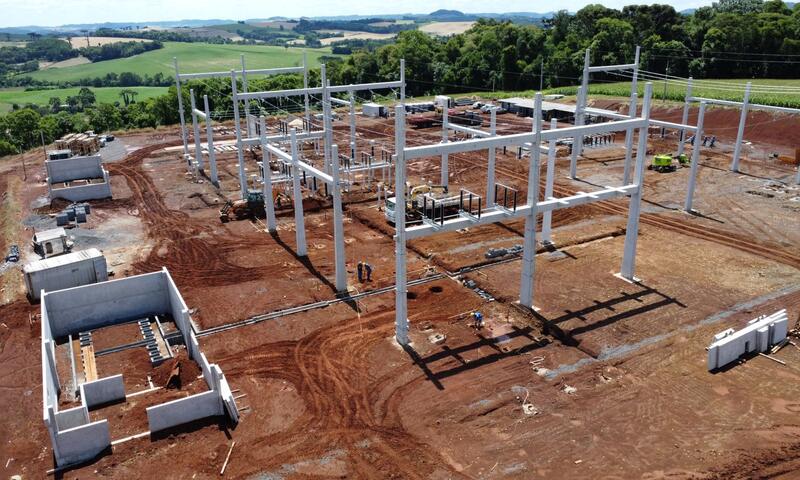

As obras civis da nova subestação da Creral, em Sananduva, encontram-se em etapa final, restando apenas a elevação da casa de comando. Os pórticos de ancoragem, de maior porte, e os pórticos de barramento, de menor porte, bem como as estruturas secundárias destinadas à instalação dos equipamentos eletromecânicos, já estão concluídos e posicionados.

Também foram implantados os cabos aéreos do sistema de proteção contra descargas atmosféricas (SPDA), devidamente interligados à malha de aterramento. A fase de instalação dos equipamentos eletromecânicos já está em andamento, contemplando para-raios, transformadores de corrente (TCs), transformadores de potencial (TPs), isoladores de pedestal e chaves seccionadoras de montagem alta e baixa.

Para o mês de dezembro, está prevista a montagem do transformador rebaixador de 138/23 kV, com potência de 9,375 MVA. Já em janeiro, será realizada a instalação dos demais equipamentos, incluindo disjuntores de alta tensão (138 kV), média tensão (23 kV) e religadores automáticos.
